Programul lucrărilor pe Bulevardul Independenței din Ploiești. Când vor fi gata

Primăria Ploiești a oferit noi detalii despre modul în care vor fi derulate lucrările pe Bulevardul Independenței din Ploiești. Vă reamintim că acestea sunt necesare pentru aducerea la conformitate a calității investiției, cheltuiala fiind suportată de constructor.

Potrivit instituției, lucrările vor dura zece zile și vor fi realizate pe cate un singur sens, astfel încât traficul rutier să nu fie oprit complet.

- Publicitate -

Graficul lucrărilor pus la dispoziție de Primăria Ploiești

Ziua 1

Luni, 4 noiembrie (noaptea)

- Publicitate -

Frezare suprafețe tronson Str. Traian Vuia – spre Rond Gara de Sud (stânga)

Marți, 5 noiembrie (ziua)

Turnare asfalt uzură tronson Str. Traian Vuia – spre Rond Gara de Sud (stânga)

- Publicitate -

Ziua 2

Marți, 5 noiembrie (noaptea)

Frezare suprafețe tronson Str. Traian Vuia – spre Rond Gara de Sud (stânga)

Miercuri, 6 noiembrie (ziua)

- Publicitate -

Turnare asfalt uzură tronson Str. Traian Vuia – spre Rond Gara de Sud (stânga)

Ziua 3

Miercuri, 6 noiembrie (noaptea)

Frezare suprafețe tronson Rond Gara de Sud (dreapta) – spre Str. 13 Decembrie

- Publicitate -

Joi, 7 noiembrie (ziua)

Turnare asfalt tronson Rond Gara de Sud (dreapta) – spre Str. 13 Decembrie

Ziua 4

Joi, 7 noiembrie (noaptea)

- Publicitate -

Frezare suprafețe tronson Rond Gara de Sud (dreapta) – spre Str. 13 Decembrie

Vineri, 8 noiembrie (ziua)

Turnare asfalt tronson Rond Gara de Sud (dreapta) – spre Str. 13 Decembrie

- Publicitate -

Ziua 5

Vineri, 8 noiembrie (noaptea)

Frezare suprafețe Rond Giratoriu Gara de Sud

Sâmbătă, 9 noiembrie (ziua)

- Publicitate -

Turnare asfalt Rond Giratoriu Gara de Sud

Ziua 6

Sâmbătă, 9 noiembrie (noaptea)

Frezare suprafețe Rond Giratoriu Gara de Sud

Duminică, 10 noiembrie (ziua)

Turnare asfalt Rond Giratoriu Gara de Sud

Ziua 7

Duminică, 10 noiembrie (noaptea)

Frezare suprafețe Rond Giratoriu Gara de Sud

Luni, 11 noiembrie (ziua)

Turnare asfalt Rond Giratoriu Gara de Sud

Ziua 8

Luni, 11 noiembrie (noaptea)

Frezare suprafețe Str. Golești – Colegiul Mihai Viteazul (dreapta)

Marți, 12 noiembrie (ziua)

Turnare asfalt Str. Golești – Colegiul Mihai Viteazul (dreapta)

Ziua 9

Marți, 12 noiembrie (noaptea)

Frezare suprafețe Str. Golești – Colegiul Mihai Viteazul (dreapta)

Miercuri, 13 noiembrie (ziua)

Turnare asfalt Str. Golești – Colegiul Mihai Viteazul (dreapta)

Ziua 10

Miercuri, 13 noiembrie (noaptea)

Frezare suprafețe Colegiul Mihai Viteazul – Str. Bobâlna (stânga)

Joi, 14 noiembrie (ziua)

Turnare asfalt Colegiul Mihai Viteazul – Str. Bobâlna (stânga)

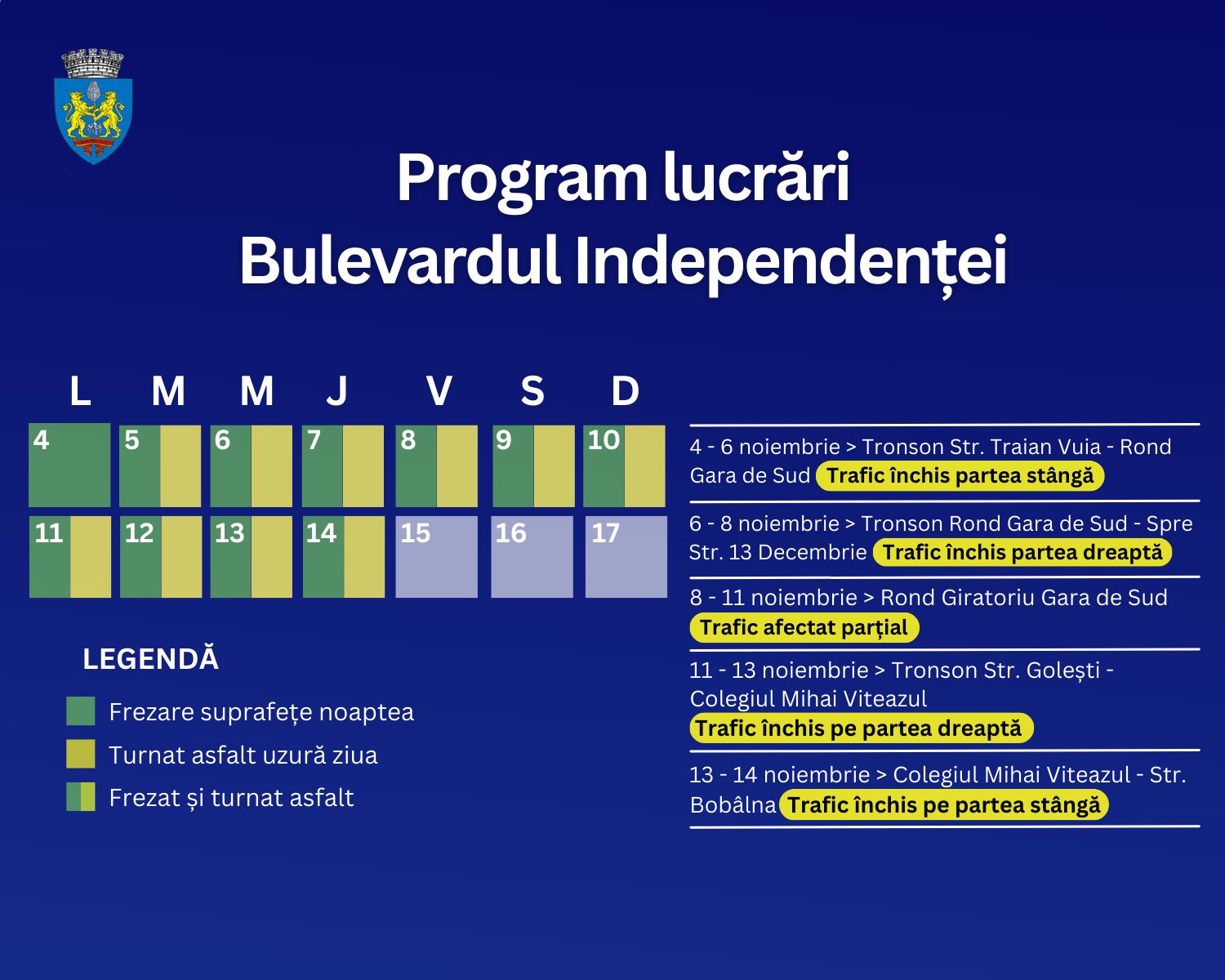

grafic lucrari bulevard
